Aktuelles von der Baustelle - Umgestaltung der Hauptstraße-Süd - April bis Dezember 2021

Bildgalerie

29.07.2021: Sachstand Baustelle Ortsdurchfahrt Frittlingen, Hauptstraße Süd

In diesen Tagen werden im Bereich der Hauptstraße Süd die Randsteine gesetzt und damit die künftigen Breiten von Fahrbahn und Gehweg sichtbar. Der Unterbau der Fahrbahn wird mit einer Schottertragschicht versehen.
Die Erweiterung des Querschnitts der Sulztalbach-Verdolung soll, wenn es gut läuft und das Wetter mitspielt, bis zur 2. Augustwoche abgeschlossen sein, hierfür wird der Bach in einem umleitenden Rohr geführt. Ebenfalls bis Mitte August sollen zwischen Lauweg und Spaichinger Straße die Bitukies-Tragschicht und die Asphaltbinderschicht eingebaut werden.
In der Zeit zwischen 06. August und 23. August 2021 ruht die Baustelle wegen Betriebsferien der Fa. Walter.
Danach erfolgt die Herrichtung des Abschnitts zwischen Spaichinger Straße und Ortseingang (Kreisverkehr Klausenhöhe) mit Verlängerung des Radwegs auf der Ostseite sowie einer Bushaltestelle auf der Westseite.

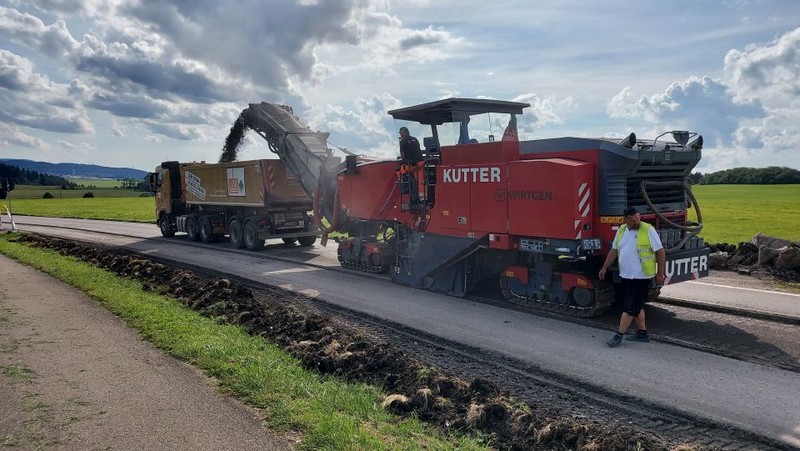

Die Sanierung des Fahrbahnbelags zwischen Kreisverkehr Klausenhöhe und Bundesstraße 14 ist ab dem 13. September 2021 eingeplant. Für diese Arbeiten werden ca. 4 Wochen angesetzt; die Zufahrt zu den südlich gelegenen Betrieben und Wohngebieten wird dann über die Haupt- bzw. Bahnhofstraße möglich sein.
Nach wie vor kämpft die Baustelle mit der feuchten Witterung, aber auch mit Lieferengpässen. Insofern ist nicht ausgeschlossen, dass die Arbeiten zwischen Einmündung Bahnhofstraße/Lehrstraße und Ende Einbahnring erst im Frühjahr 2022 angegangen werden können, dann zusammen mit der Umgestaltung des Rathausplatzes. Insofern erfolgt in den nächsten Wochen eine Abstimmung mit geplanten Baustellen im Jahr 2022, beispielsweise der Sanierung des Asphaltbelags in einem Abschnitt der OD Denkingen.



13.07.2021: Aufweitung der Sulztalbach-Verdolung im Einmündungsbereich Hauptstraße/ Bahnhofstraße

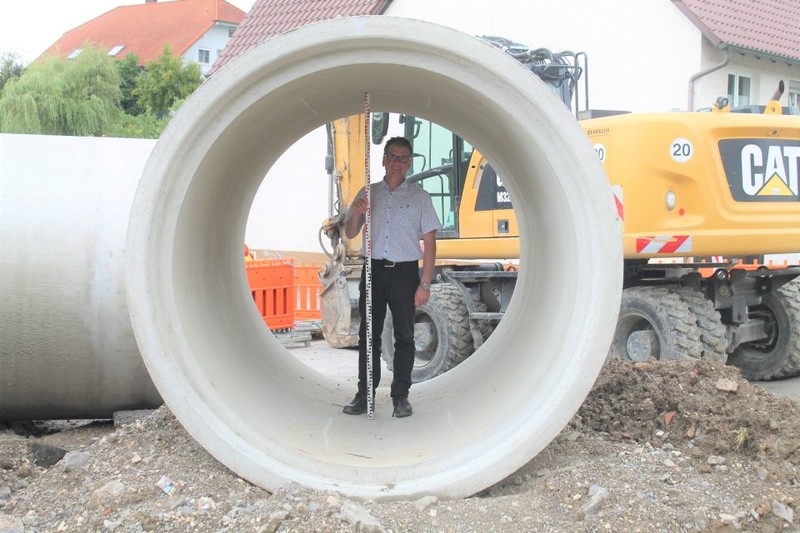

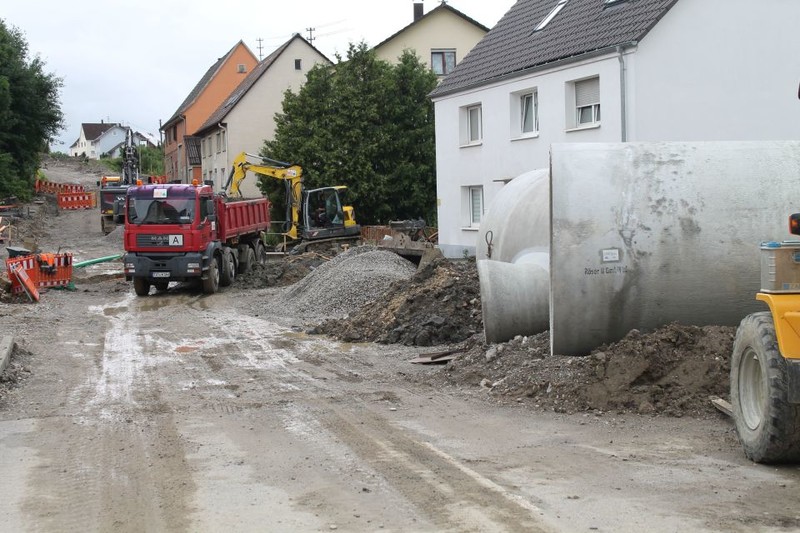

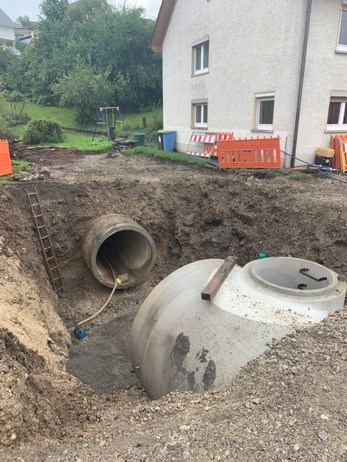

Die Tiefbauarbeiten im Zuge der Ortsdurchfahrt Frittlingen werden genutzt, um den Querschnitt der Verdolung des Sulztalbaches unter der Hauptstraße zu vergrößern und damit bei Hochwasser und Starkregen die Gefahr eines Rückstaus in den Ort hinein zu verringern. Mit einem Innen-Durchmesser von 2,00 m und einem Gewicht von jeweils ca. 10 bis 11 Tonnen werden mehrere (vorauss. 7 Stk.) massive Beton-Bauteile eingebaut, die neben dem Abfluss des Baches auch das Gewicht des Verkehrs aufnehmen müssen. Die feuchte Wetterlage hat allerdings zu einer leichten Verzögerung bei dieser Teilbaustelle geführt; bleibt daher zu hoffen, dass dies bei trockenerem Wetter wieder aufgeholt werden kann.

Überörtlicher Verkehr muss Frittlingen weiterhin umfahren - Sperrung Neufra-Frittlingen ab Montag 28.06.2021!!!

Pressemitteilung vom 23.06.2021 Überörtliche Umleitung

Übersichtsplan Sperrung überörtl. Verkehr Juni-Dez. 2021

PM 20.05.2021:

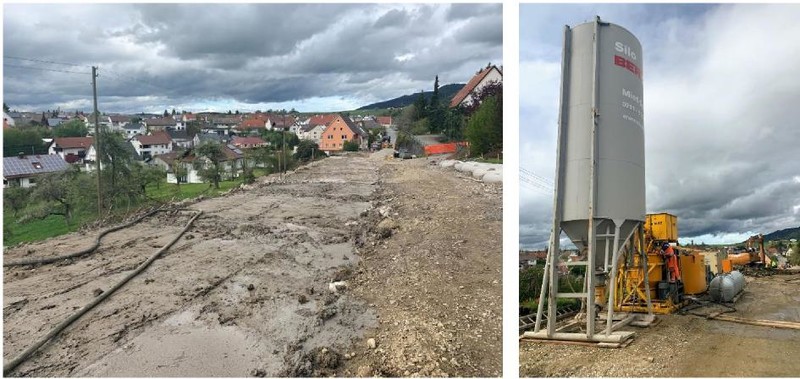

Die Stabilisierung des Hangs zwischen den Gebäuden Hauptstraße 21 und 5 ist weitgehend abgeschlossen. An 24 Stellen wurden bis hinunter auf felsigem Untergrund (max. 6m) und teilweise bis unter die Straße Verstrebungen („Erdbetonscheiben“) senkrecht zum Hang installiert, in dem der Untergrund abschnittsweise ausgekoffert, mit Zement und Wasser vermischt und dann wieder eingebaut wurde. Diese Erdbetonscheiben werden nun noch durch einen Betonbalken verbunden. In den kommenden Tagen erfolgt dann die Modellierung der Böschung, anschließend werden die Kanalbaumaßnahmen fortgesetzt.

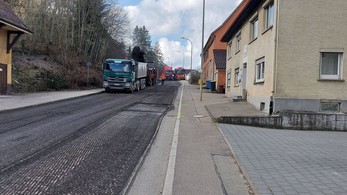

Am Donnerstag, 15.04.2021 haben die Umbau-/Sanierungsmaßnahmen der Hauptstraße begonnen. Zwischen Einmündung Bahnhofstraße und der Spaichinger Straße wurde der Asphalt abgefräst. In den nächsten Tagen beginnen die Hangsicherungsmaßnahmen und der Austausch der Kanäle.

Sanierung / Umgestaltung der Hauptstraße-Süd - April bis Dezember 2021

Allgemeines zur Umgestaltung:

Mit der Zusage des Landes Baden-Württemberg zur Übernahme des landesseitigen Kostenanteils sowie nach Abstimmung der Planung mit den betroffenen Behörden konnte nun der Gemeinderat den abschließenden Beschluss über die Planung der Sanierung und Umgestaltung des 2. Bauabschnitts in der Ortsdurchfahrt Frittlingen treffen. Eine öffentliche Informationsveranstaltung kann pandemiebedingt nicht stattfinden. Die Pläne können stattdessen hier auf unserer Gemeinde-Internetseite eingesehen werden.

Der Zustand der Hauptstraße insbesondere zwischen dem Rathaus und dem Einmündungsbereich Bahnhofstraße ist sehr schlecht. Wie die Kanalbefahrung gezeigt hat, hat auch der Abwasserkanal unter der starken Verkehrsbelastung gelitten und muss teilweise ausgetauscht werden.  Auch im Bereich des "Ochsenbuckels" stehen in einzelnen Segmenten Kanalsanierungen und teilweise Aufweitungen des Kanalquerschnittes an.

Diese Sanierungsmaßnahmen im Straßenuntergrund werden genutzt, folgende Gestaltungsmaßnahmen durchzuführen:

  • Verbesserung des Einmündungsbereichs Bahnhofstraße
  • Anlegung eines Angebotsstreifens für Radfahrer am "Ochsenbuckel" (ortsauswärts)
  • Aufstellen eines weiteren Buswartehäuschens auf der "Klausenhöhe"

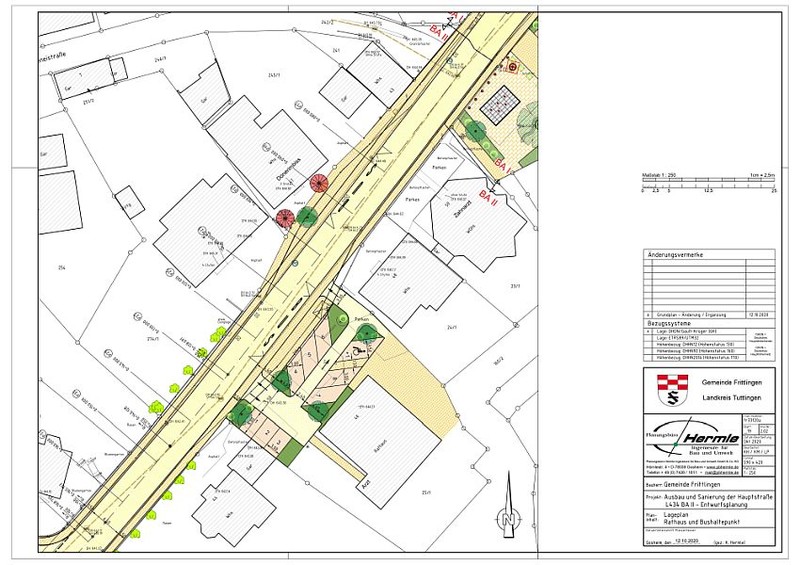

  • Wegfall der Busbuchten am Rathaus/Kebap-Palast, Anlegen von Halteplätzen auf der Hauptstraße, Aufstellen von neuen Buswartehäuschen
  • Öffnung des Parkplatzes am Rathaus, Verbreiterung der Parkplätze, Umgestaltung der Begrünung

Mit dieser Baumaßnahme einher geht die Pflasterung des Gehwegs wie im Bereich Einbahnring und ggf. Einbeziehung privater Hofflächen. Außerdem werden Leerrohre / Leerrohrverbände für die weitere Glasfaserversorgung des südlichen Ortsetters eingezogen, die Grundstückseigentümer erhalten die Möglichkeit eines Glasfaseranschlusses direkt ins Haus. Auch will das Land Baden-Württemberg im Zuge dieser Maßnahme den Straßenbelag bis zur B 14 erneuern.

Folgende Bauabschnitte sind vorgesehen:

1. Bahnhofstraße - Hauptstraße Hsnr. 1:
    ca. April 2021 - Juli 2021
2. Hauptstraße Hsnr.1 - Beginn Kreisverkehr Klausenhöhe mit Erneuerung Straßenbelag bis B 14
    ca. Juli 2021 bis August 2021
3. Einmündung Bahnhofstraße - Anfang Einbahnring mit Umgestaltung Rathausplatz
    ca. August 2021 bis Dezember 2021

Die Umleitungsregelungen werden auf diese Bauabschnitte angepasst. Sie müssen im Einzelnen noch mit der Verkehrsbehörde in Spaichingen erörtert werden, weil die derzeitigen Bauarbeiten in der OD Denkingen zu beachten sind. Es ist vorgesehen, den überörtlichen Verkehr über Wellendingen und Denkingen zu leiten.
